8.1.2011
- dodělány profily na SDK
- dovezeno uhlí na topení - 580 kg
9.1.2011
- zatepleno komplet - 2 vrstvy, spodní 16 cm a vrchní 10 cm (RK,JV)
10.1.2011
- dozděn otvor pro dveře z obýváku do chodby (MR)
11.1.2011

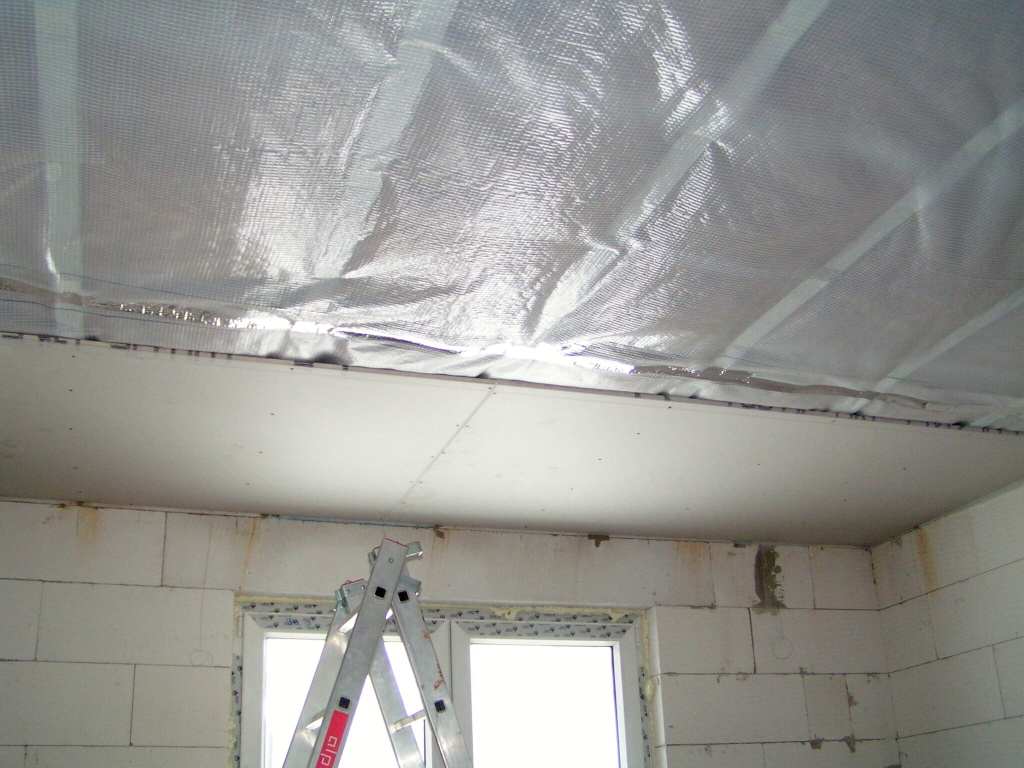

- natažen kabel ke světlu v ložnici, protažen husí krk (do budoucna), natažena parozábrana a 2/3 SKD (RK)
- dodělán SDK v ložnici (MR)
13.1.2011
- natažen kabel ke světlu v pokoji, protažen husí krk (do budoucna), natažena parozábrana a SKD (RK)
14.1.2011
- udělané rozvody topení (Pampy)
15.1.2011
- natažen kabel ke světlu v pracovně, protažen husí krk (do budoucna), natažena parozábrana a SKD (RK, JV)
21.1.2011
23.1.2011
17.1.2011
- dodělán zbytek SDK v pokoji, ořezána pěna z oken, sloupána folie z oken, husí krky dány do lepidla
19.1.2011
19.1.2011
- natažen kabel (2x světlo) ke světlu v chodbě, natažena parozábrana a usazena první deska SKD (RK)
20.1.2011
- dodělán SDK v chodbě kromě 15 cm pruhu, který se dodělá ze zbytků (RK)
21.1.2011
- natažen kabel ke světlu v koupelně, natažena parozábrana, osazeny 2/3 SDK - zelený 12,5 mm (RK)
22.1.2011
- dodělány rozvory topení
