Shrnutí

30.04.2010 - počátek stavby - vykopání základových 08.06.2010 - vybetonované základové pasy
25.06.2010 - vybetonovaná základová deska 20.07.2010 - začátek zdění hrubé stavby
25.09.2010 - osazení vazníkového krovu 18.11.2010 - osazeny okna, střecha téměř hotová

7. června 2010

Základy + deska

6.6.2010
- připraveno na betonování ztraceného bednění
- zašalovány mezery mezi bedněním
- do druhé řady přidány vodorovně roxory a ty se provařily k sobě, zároveň se k nim
   přivařily svisle další  roxory nad úroveň bednění





8.6.2010
- vybetonováno, do těch krááásných betonových kostek se našťouchalo 6 kubíků betonu
- popis práce: do kýble beton, do každé kosky se vysypal jeden kýbl, a pak k trámkům a upěchovávat a šťouchat, pak další kolo kýblů a tak pořád dokola. V 7 ráno se začalo a po 16. hodině bylo hotovo.

10.6.2010

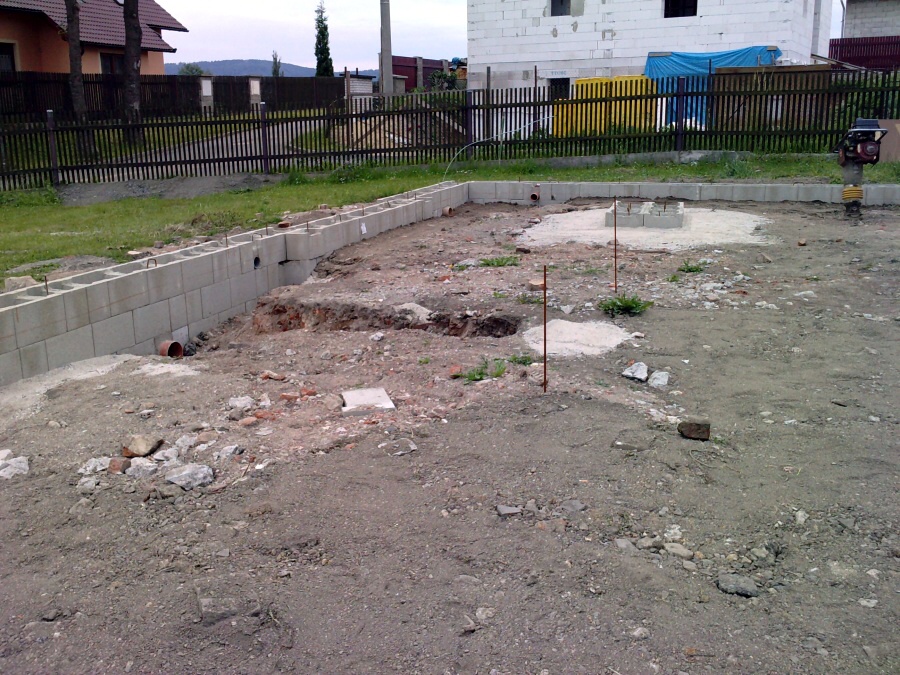

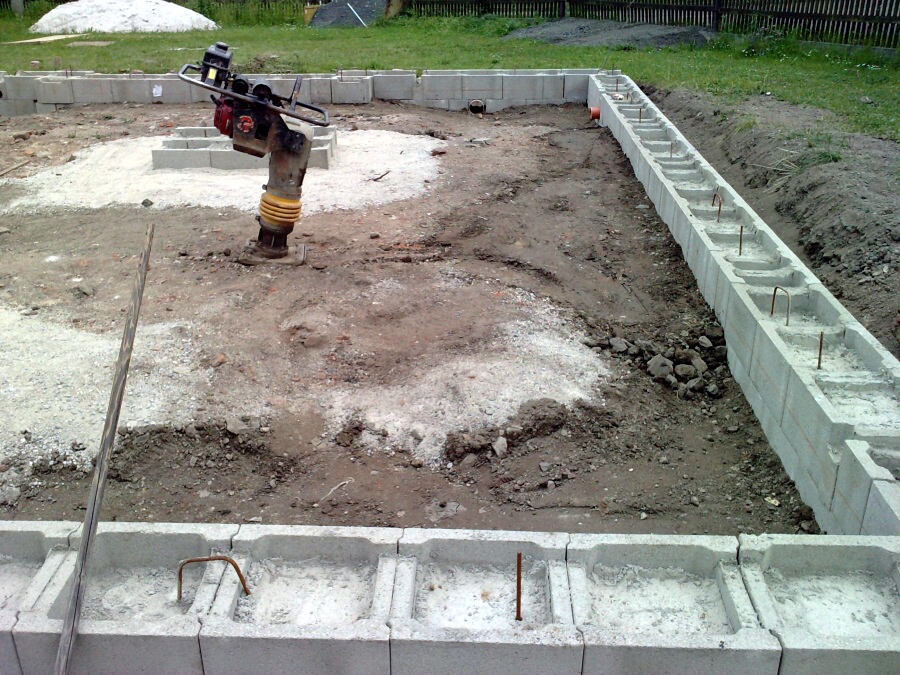

- pomalu se naváží zemina a zasypávají se pasy, nechá se to ještě pár dní uležet a přijde na řadu žába
- začaly se kopat přípojky uvnitř domku, pozitivní je, že chánička na prostup vody nikam při betonování nikam neujela .o)

12.6.2010
- tak je rozvezeno 5 avií hlíny a písku a že by to bylo vidět se říct nedá.
- naznačil jsem na ZB svisle příčky místností - abych věděl, důležitá je koupelna kvůli odpadům
- vodorovně je naznačená hranice pro přelom hlíny a štěrku
- a pochlubím se i chybičkou, protože jsem zavezl (naštestí jen do půlky) vnější stěny ZB, tak je budu muset zase vyházet, protože tam ještě přijde izolace, ale aspoň se mi to při skákání žábou nehne .o))


15.6.2010
- vesele pokračuje navážení všeho, co se hodí, hlína, písek, odpad z betonu
- zrovna tak pokračuje moje trápení s obojživelníkem
- dneska se zapískoval první odpad v kuchyni









17.6.2010
- natažená kanalizace, a dosypaná ta obrovská díra, zítra ještě kousek dopěchovat, dosypat upěchované a položit husí krky na odvětrání desky proti radonu

18.6.2010
- natažené husí krky na odvětrání základové desky proti radonu - cca 70 m husích krků. T spojky, vývod vedle odvětrání kanalizace
- navážení a zarovnání štěrku na úroveň ZB





21.6.2010
- doštěrkováno, zaválcováno, zbývá doosadit 2 trubky na odvětrání desky a odpady, položit geotextílii, připravit kari sítě, udělat šalovací prkna a v pátek se bude betonovat deska



23.6.2010

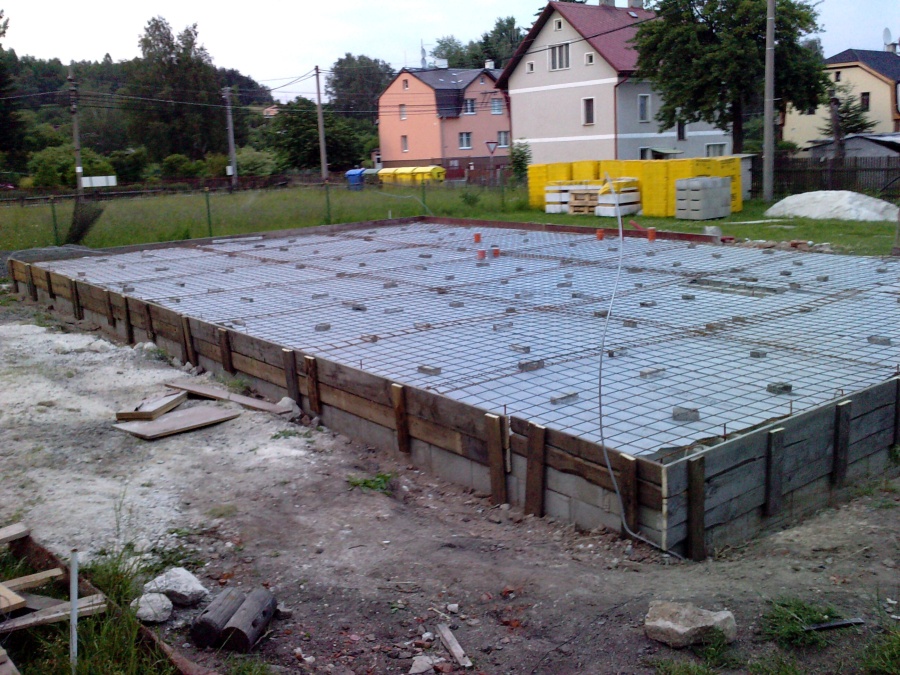

- položená geotextílie, podložené a provázané karisítě, připraveno ošalování včetně zaměření roviny nivelákem





25.6.2010
- betonování základové desky





29.6.2010
- 27.6.2010 -  odstranění bednění
 - kropení desky první 4 dny 2x denně
