Shrnutí

30.04.2010 - počátek stavby - vykopání základových 08.06.2010 - vybetonované základové pasy
25.06.2010 - vybetonovaná základová deska 20.07.2010 - začátek zdění hrubé stavby
25.09.2010 - osazení vazníkového krovu 18.11.2010 - osazeny okna, střecha téměř hotová

7. prosince 2010

Vnitřky

5.12.2010
- zeteplen celý strop mezi vazníky vatou 10 cm - pokládáno na natažené provázky, které se vázaly na vruty s podložkou
- v pracovně hotový rošt na položení SDK
- hotové oplechování komína, osazena střešní lávka u komína

6.12.2010
- zeplená pracovna mezi rošt a vazníky vatou o tloušťce 16 cm
- hotový rošt a zateplení v ložnici
- mezi profily roštu byly opět natažené provázky proti prověšení vaty


12.12.2010
- hotové rošty v obýváku, kuchyni, chodbě, pokoji - chybí předsíň, WC, technická a spíž
- hotové oplechování komínu







19.12.2010
- zateplování druhou vrstvou vaty mezi první a profily na SDK
- usazen výlezový žebřík (skládací schůdky) na půdu


21.12.2010
- zatepleno druhou vrstvou v kuchyni, obýváku, chodbě a v polovině koupelny

3. listopadu 2010

Hrubá stavba + vnitřky

3.11.2010
-  nalezen plyn, na vzdálenější hraně silnice v hloubce 1 metr
- zavážení výkopu pro uložení sítí


8.11.2010
-  polovina střechy pokryta načisto

Práce na pár dní přerušeny pro zakládání desky u kamaráda, až se deska dodělá, bude se pokračovat.
18.11.2010 budou osazena okna.



16.11.2010
- střecha pokryta všemi taškami, dodělány okapy, chybí ještě drobnosti
- pracovna vydrážkována pro elektriku


18.11.2010
- osazeny okna
- střecha je téměř hotová




25.a 26.11.2010
- natahování provázku na položení izolace mezi trámy vazníků

27. a 28.11.2010
- naměření roviny pro pokládání roštů profilů SKD, pokládání prvních roštů SDK

29.11.2010
- polovina stropu zateplená mezi trámy vazníků - vata výška 10 cm, položeno na natažené provázky

3. října 2010

Hrubá stavba

3.10.2010
- napenetrovány základy poloviny domu
- nataveny IPY (protiradonová a normální) v kuchyni a obýváku, zbývají poslední dva pokoje


4.10.2010
- naplánování zásuvek a vypínačů
- zafoliování otvorů pro okna .o)


6.10.2010
- nataveny IPY ve zbytku


10.10.2010
- celodenní kopání - příprava na připojení sítí (prokopano k vodě, nalezena chránička pod silnici na plyn, vybetonovány základy plynového pomníčku


11.10.2010
- kopání přípojek - kanalizace prokopána až k cestě (pod plotem), voda začištěna a položen písek, dohoda s VaK o tom, že vodoměr bude v domě (odpadla vodoměrná šachta), podepsán smlouva na okna (dodavatel Vekra, cena 85 tis včetně vchodových dveří a francouzského okna)


12.10.2010
- na komín osazena poslední vložka a hlava, vložka nad hlavou natřená barvou aby to tak netlouklo do očí
- rozvedeno prvních 20 metrů vodovodů z kuchyně přes spíž, chodbu,wc až do koupelny




13.10.2010
- zavedena voda do domku, osazen vodoměr na WC, přívod vody zapískován a vodoměr zabalen proti mrazu
- vyvrtány otvory na krabičky zásuvek a vypínačů
- vyšlicováno v ložnici a pokoji od zásuvek k podlaze a od vypínačů k podlaze a ke stropu
- rozvedena voda v koupelně




14.10.2010
- hotové připojení vody, trubky zaslepeny
- vykopána jáma na připojení kanalizace v silnici - vyříznutí asfaltu a vykopání díry o průměru 130 cm a hloubka cca 70 cm (kanalizace je dost nízko)
- zafoliován přesah střechy před vchodem a dolaťováno kolem komína


15.10.2010
- hotové rozvody vody nahrubo, otestováno, neprotýká
- vybetonována kanalizace a připraveno na osazení skruže s poklopem
- dodány tašky na střechu a část nanosena na latě a připravena na položení

17.10.2010
- úklid vykopané zeminy po díře na kanalizaci
- položeny první tašky, nanoseny na střechu další


18.10.2010
- dodělání přípojky kanalizace - dobetonování, osazení skruže, zasypání minerálem, odvoz zbylé hlíny
- na střeše 11 řad tašek - skoro polovina střechy










23.10.2010
- položená kanalizace z kuchyně do hlavního odvodu - zapískováno
- na střeše 4 palety tašek, zbývá jedna



24.10.2010
- podbitý přesah střechy palubkama pod okapama

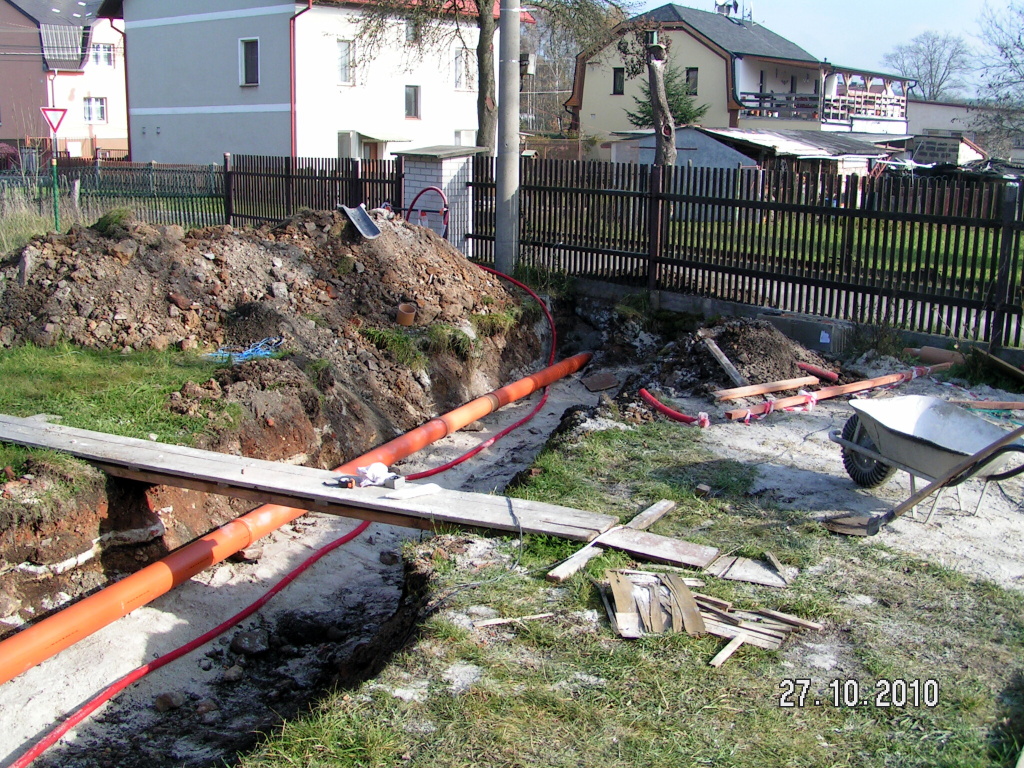

27.10.2010
- natažená kanalizace, zapískováno do poloviny roury



28.10.2010
- zavážení prostředku výkopu zeminou

29.10.2010
- dozdívání zbylých tvárnic na věnec


31.10.2010
- dozděny tvárnice nad věnec, jenda řada 15ctek, co zbyly
- zapískování a zavození kanalizace hlínou
- první topení - starší kamna, ale komín jede na jedničku

2. září 2010

Hrubá stavba

2.9.2010
- druhá půlka štítu přetažena perlinkou a lepidlem, napenetrováno pod příčkou v chodbě, nataveny IPY, koupený komín naznačen pro usazení vazníků


3.9.2010
- montáž vazníků společností Nevděk - Žlutice


4.9.2010
- dozdění druhého štítu, založení první tvárnice komína (usazení do roviny na maltu), vnitřek první tvárnice vybetonován, založení příček kolem komína (usazení do roviny na maltu) a napenetrováno pod všema příčkama


5.9.2010
- dozdění prvního štítu - zarovnání, postavení prvních 2 metrů komínu (na speciální komínovou maltovou směs Schiedel pokládány tvarovky, dovnitř osazeny keramické vložky na speciální lepící směr (žáruvzdornost do 1300 st.C.) a obkládány izolací, vyzděna příčka u komína (spíž) - prvních 5 řad










6.9.2010
- dodělání přesahu střechy před vchodem firmou Nevděk - Žlutice, natřeno základním nátěrem, natavená YPA (protiradonová a ochranná normální) pod příčky mezi pokoji



7.9.2010
- natřen přesah střechy před vchodem základním nátěrem - bezbarvý lak, použitý zbytek penetrace na kousky, co chyběly, ještě je trocha potřeba, vyznačeny příčky kvůli natavení IPY, uklizeno, zameteno .o)

8.9.2010
- zdění druhého štítu


9.9.2010
- zdění druhého štítu

10.9.2010
- dozdění druhého štítu, založení dalších příček


11.9.2010
- zdění příček

12.9.2010
- zdění příček, natavování IPY (protiradonová a přes to normální), zdění komína


13.9.2010
- zdění příček a komína - komín 4,5 m

 14.9.2010
- zdění příček, založení prvních řad všech příček

15.9.2010
- přeskládání zbylého ztraceného bednění a převezení materiálu pod zámkovku

17.9.2010
- bagr vykopal příkop pro natažení přípojek, dodána folie a latě na střechu


18.9.2010
 - polovina střechy pod folií, a zalaťována
19.9.2010
- zafoliována celá střecha, provizorně nabité laťě, natřen přesah před vchodem základní barvou, vystavěny příčky do 1 metru




20.9.2010
- komín dostavěn, chybí usadit hlava a poslední vložka

- postaveno zase kousek příček



22.9.2010
- vyřízena hypotéka, dodán bance poslední papír a bude ze mě milionář.... na chvíli

- nakoupeno opět nějaké "levné" nářadí
- dostavěny příčky na 6 řad, tj. 1,5 m


23.9.2010
- stavba příček - 15 cm - vystavěno 7 řad





24.9.2010
- přesun tvárnic do domku, úklid kolem, stavba příček - 8 řad téměř všude, někde i 9



25.9.2010
- laťování střechy - skoro půlka hotová

- stavba příček - usazeno 5 překladů nad dveře, na části dozděno do finální výšky


26.9.2010
- laťování střechy - 3/4 hotovo, chybí ještě pár latí

- dostavěny příčky



27.9.2010
- vyřízena hypotéka a peníze připsány na účet


28.9.2010
- laťování střechy, osazení háků na okapy

- úklid, přebroušení pokojů a koupelny, penetrace zbylých částí - 2 pokoje a kuchyň s obývákem
fotogalerie - nastaveno na 28.9.2010
